Como a arquitetura hospitalar afeta o acesso à manutenção?

Ilustração conceitual: Hospital em miniatura, ferramenta e fichas representam gestão dos equipamentos e da manutenção.

Capa: ilustração conceitual criada com IA, segundo a identidade Arkmeds. Não representa um ensaio ou uma medição real.

A arquitetura hospitalar pode dificultar o acesso ao equipamento, mas distância não explica sozinha o atraso da manutenção. Para avaliar um fluxo, verifique se a rota é permitida e fisicamente adequada; depois separe caminhada, espera, acesso ao setor e entrega. Essa divisão ajuda a decidir entre mudar a organização do atendimento, ajustar uma rota ou estudar uma intervenção no edifício.

Por onde começar a análise de um fluxo de manutenção?

Imagine um chamado em que o técnico chega ao andar correto, mas precisa localizar o aparelho, obter autorização para entrar e esperar sua disponibilização. Medir apenas o trajeto entre a oficina e o setor esconderia parte do problema. O primeiro passo é definir o início e o fim do que será observado.

Há pelo menos duas perguntas diferentes: quanto tempo a equipe leva para acessar um equipamento no setor e quanto tempo leva para transportar um item liberado até a oficina. A primeira envolve disponibilidade assistencial e acesso; a segunda também exige avaliar o conjunto transportado, a rota e as condições de entrega. Não misture as duas séries em uma mesma média.

Antes de comparar percursos, registre origem, destino, equipamento, motivo, horário e responsáveis. Use a configuração real do transporte, incluindo acessórios e meios de movimentação previstos. Uma rota desenhada na planta só entra na comparação quando puder ser utilizada nas condições daquele atendimento.

O que uma pesquisa com três hospitais realmente mostrou?

Lacerda e Marconsini (2023) estudaram três projetos originais de Jarbas Karman, sem incorporar ampliações posteriores. Combinaram análise arquitetônica e sintaxe espacial no Depthmap-x. Na figura 3, os valores identificados pelas autoras como R relacionam integração global e conectividade local:

Projeto analisadoTipologiaR publicado na figura 3
Hospital Dr. Miguel Soeiro — Unimed Sorocaba (PH)Pavilhonar horizontal0,154
Hospital e Maternidade São Domingos (BV)Bloco vertical0,064
Hospital Geral da Guarnição do Galeão (PM)Pavilhonar mista0,135

Os três valores indicaram baixa inteligibilidade na análise. Não são percentuais de atraso, contaminação ou falha. A simulação por agentes usou parâmetros padrão e não considerou restrições de fluxo; o estudo não mediu tempos de manutenção nem demonstrou redução de infecções.

Conectividade descreve ligações diretas; profundidade, passos topológicos a partir de uma origem; integração, acesso relativo no sistema. Passos topológicos não equivalem a metros. A consequência editorial é investigar a rota permitida e observar o atendimento antes de atribuir um atraso à planta.

Como separar distância e espera no mesmo atendimento?

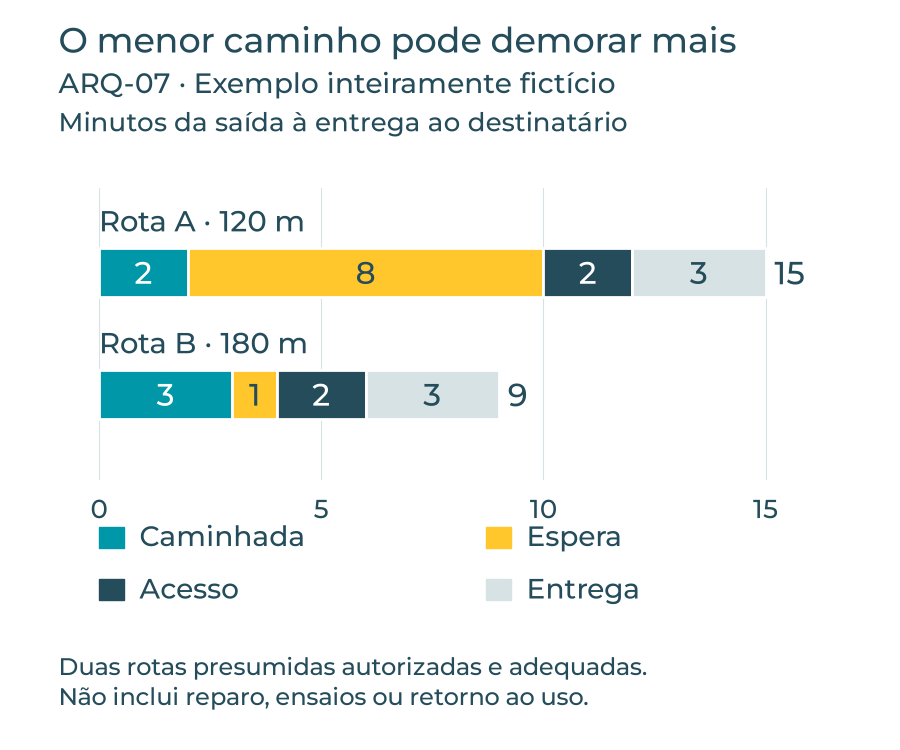

O exemplo ARQ-07 é inteiramente fictício. Considere duas alternativas de transporte para o mesmo item, já liberado, ambas autorizadas e fisicamente adequadas. O relógio começa na saída e termina na entrega ao destinatário. Não inclui procura anterior, descontaminação, reparo, ensaios ou retorno ao uso.

Componente do percurso fictícioRota ARota B
Distância percorrida120 m180 m
Caminhada2 min3 min
Espera no percurso8 min1 min
Acesso ao destino2 min2 min
Entrega ao destinatário3 min3 min
Total da saída à entrega15 min9 min
Exemplo fictício ARQ-07: rota A de 120 metros totaliza 15 minutos, com caminhada 2, espera 8, acesso 2 e entrega 3; rota B de 180 metros totaliza 9 minutos, com caminhada 3, espera 1, acesso 2 e entrega 3.
Elaboração Arkmeds. Percursos, distâncias e tempos fictícios, com ambas as rotas presumidas autorizadas e adequadas. Intervalo da saída à entrega; não representa tempo de reparo, estudo de hospital ou melhoria medida.

A conta é simples: A = 2 + 8 + 2 + 3 = 15 minutos; B = 3 + 1 + 2 + 3 = 9 minutos. A rota B tem maior distância e maior caminhada, mas menor espera neste cenário. Os tempos de caminhada foram arbitrados com a mesma relação de 60 m/min apenas para manter a consistência matemática; isso não prescreve velocidade de transporte.

O exemplo muda a pergunta da reunião: em vez de “como encurtar o corredor?”, pergunte “qual componente está consumindo tempo?”. Se a espera dominar observações reais, investigue seu motivo e suas condições. Se houver dificuldade de manobra, avalie o espaço e o conjunto transportado. Uma única viagem não estabelece a superioridade permanente de uma rota.

Para comparar antes e depois, mantenha os marcos e registre diferenças de turno, demanda, acesso e configuração. Apresente quantidade de percursos, valores individuais e distribuição; não transforme estes números fictícios em benchmark. O artigo sobre MTTR, MTBF e backlog ajuda a separar esse intervalo do tempo de reparo e da indisponibilidade total.

O que conferir em corredores e portas segundo a RDC 50?

No Brasil, a RDC 50/2002, texto consolidado da Anvisa, trata de projetos físicos de estabelecimentos assistenciais de saúde. Alguns critérios de circulação da seção 4.3 são:

Situação prevista no textoCritério específico
Corredores de pacientes com comprimento superior a 11 mLargura mínima de 2 m
Demais corredores de pacientesLargura mínima de 1,20 m
Corredores de tráfego intenso de material e pessoalLargura mínima de 2 m; não destinados a estacionamento de carrinhos
Portas de salas com equipamentos de grande porteFolhas ou painéis removíveis e largura compatível para retirada do equipamento

Esses itens não resumem a avaliação do projeto. Enquadramento, acessibilidade, barreiras e exigências locais precisam ser examinados pelos responsáveis habilitados. Uma dimensão mínima isolada não comprova que um equipamento consegue atravessar ou fazer a curva.

Como comparação técnica, o HBN 00-04 do NHS, atualização de 2013, distingue dimensão nominal da porta e abertura livre efetiva na seção 8.13. A nota da seção 8.19 pede avaliação específica quando o conjunto transportado excede as condições consideradas. É orientação britânica, não requisito brasileiro. Ela ajuda a formular uma pergunta prática: o vão disponível, a aproximação e a manobra comportam o conjunto completo?

Fluxos limpos e sujos exigem sempre corredores separados?

Não há essa obrigação geral na RDC 50. A seção 6.2.A.3 admite circulação compartilhada sob condições de acondicionamento e conduta; a seção 6.2.B.1 trata de barreiras em áreas críticas. Isso exige avaliação do fluxo e das medidas aplicáveis, não autorização indiscriminada para cruzamentos. Corredor exclusivo, por si só, não comprova prevenção de infecção.

A MHRA, em Managing medical devices (2021), seção 9, orienta descontaminação adequada antes de inspeção, manutenção ou reparo de dispositivos reutilizáveis, com procedimento validado e identificação/documentação acessível ao destinatário. O contexto é britânico. No serviço, as equipes responsáveis precisam definir preparo, liberação, acondicionamento e entrega conforme o equipamento e as instruções aplicáveis.

Ao revisar um percurso, documente as condições que permitem utilizá-lo. O tempo só é comparável depois que essas condições forem atendidas. Encontrar uma alternativa mais rápida não permite ignorar restrições de acesso, manejo ou controle de infecção.

O que perguntar antes de comprar um equipamento ou reformar uma sala?

É mais útil discutir manutenção enquanto a configuração ainda pode ser ajustada. O guia da OMS de 2025 sobre sistemas de informação de inventário e manutenção, seção 3.2.2, destaca a preparação do local e dos recursos necessários à instalação conforme o fabricante. As seções 3.2.4 e 4.1 também tratam de identificação, localização, estado e histórico no inventário.

O roteiro abaixo é uma proposta editorial adaptável para reunião entre engenharia clínica, arquitetura, infraestrutura, setor assistencial e responsáveis pelo controle de infecção. Distribua as decisões segundo as competências de cada equipe e obtenha instruções do fabricante antes de validar uma solução.

  • Entrada e retirada: qual conjunto será transportado e por onde ele entra, sai e pode ser substituído no futuro? Considere embalagem e desmontagem apenas quando previstas e autorizadas.
  • Acesso de manutenção: quais faces, compartimentos e conexões precisam permanecer acessíveis? Onde a documentação do fabricante define as condições?
  • Infraestrutura: quais requisitos de energia, ventilação, água, rede ou outros recursos realmente se aplicam a esse modelo?
  • Disponibilidade: quem libera o equipamento e o ambiente para a atividade? Como são definidos acesso, contingência e retorno ao setor?
  • Entrega: quem recebe o item, em qual estado e com quais registros? Como a localização e a responsabilidade serão atualizadas?
  • Mudanças: qual revisão da planta e do inventário reflete a reforma? Quem confirma que a rota antiga continua válida?

Uma oficina central pode simplificar alguns deslocamentos e dificultar outros. A escolha depende dos itens atendidos, setores, restrições, recursos e organização da equipe. Posição central na planta não substitui avaliação de manutenibilidade.

Como transformar a observação em um registro que possa ser usado?

Do percurso ao registro
  1. 1 · DefinirItem, configuração, origem, destino e marcos do intervalo.
  2. 2 · VerificarRota, acesso, condições de transporte e responsáveis.
  3. 3 · ObservarCaminhada, espera, acesso, entrega e motivo das ocorrências.
  4. 4 · CompararRegistros e condições antes e depois de uma mudança.
Mapa editorial Arkmeds. Roteiro adaptável; não é planta, protocolo de transporte ou aprovação do projeto.

Comece por um fluxo recorrente e uma pergunta delimitada. O registro abaixo permite que outra equipe entenda o que foi observado e repita a comparação. Ele não exige coleta de dados de pacientes.

Campo do registroConteúdo que permite avaliar a observação
Identificação e condiçãoID do ativo, configuração transportada, motivo e condição de liberação
Rota e contextoOrigem, destino, trechos, data, turno e restrições aplicáveis
Marcos e duraçãoSaída, chegada, acesso e entrega, com unidades e definição dos intervalos
Ocorrência observadaEspera ou dificuldade, local e motivo verificado; separar hipótese de achado
Proposta e responsáveisMudança a investigar, equipes envolvidas e aprovações necessárias
Comparação posteriorMesmos marcos, número de percursos e diferenças de contexto registradas

Por exemplo, “aguardou acesso durante oito minutos” é uma observação; “a oficina está mal localizada” é uma hipótese. Para sustentar a segunda, ainda é necessário verificar se a localização explica o atraso e comparar alternativas viáveis. Um registro sem essa distinção pode transformar um problema de disponibilização em uma reforma desnecessária.

A parte documental pode ser organizada no CMMS. A página oficial do CMMS Arkmeds apresenta ordens de serviço, planejamento, histórico, relatórios e acesso ao histórico por QR Code. Isso permite reunir informações da atividade; não demonstra localização automática em tempo real. A equipe precisa manter os dados atualizados e verificar quais campos e configurações atendem ao registro proposto.

Como saber se uma mudança realmente ajudou?

Defina antecipadamente a pergunta e o resultado a observar. Se a proposta muda uma rota, acompanhe o mesmo intervalo em percursos comparáveis. Se muda a disponibilização do equipamento, registre espera e motivo. Não use apenas uma média global: mudança de demanda ou de composição dos atendimentos pode esconder o que aconteceu.

Menor tempo de percurso não demonstra, sozinho, menor tempo de reparo ou maior segurança clínica. Esses resultados exigem medidas próprias. Guarde a versão da rota, as condições, os registros e a decisão tomada, para que a próxima reforma ou troca de equipamento possa aproveitar o conhecimento. O artigo sobre documentação técnica aprofunda como manter registros recuperáveis e versões identificadas.

Fontes e leituras

  1. Lacerda e Marconsini (2023) — três projetos hospitalares, artigo original
  2. Anvisa — RDC 50/2002, texto consolidado
  3. NHS — HBN 00-04, circulação e comunicação, atualização de 2013
  4. MHRA — Managing medical devices, 2021
  5. OMS — Inventory and maintenance management information systems, 2025
  6. Arkmeds — documentação comercial do CMMS

Pesquisa e revisão: 6 de outubro de 2026. Capa conceitual criada com IA; não representa hospital ou planta reais. Gráfico ARQ-07 e mapa: elaboração Arkmeds. O exemplo é inteiramente fictício, sem dados de clientes ou resultados de uma intervenção.
